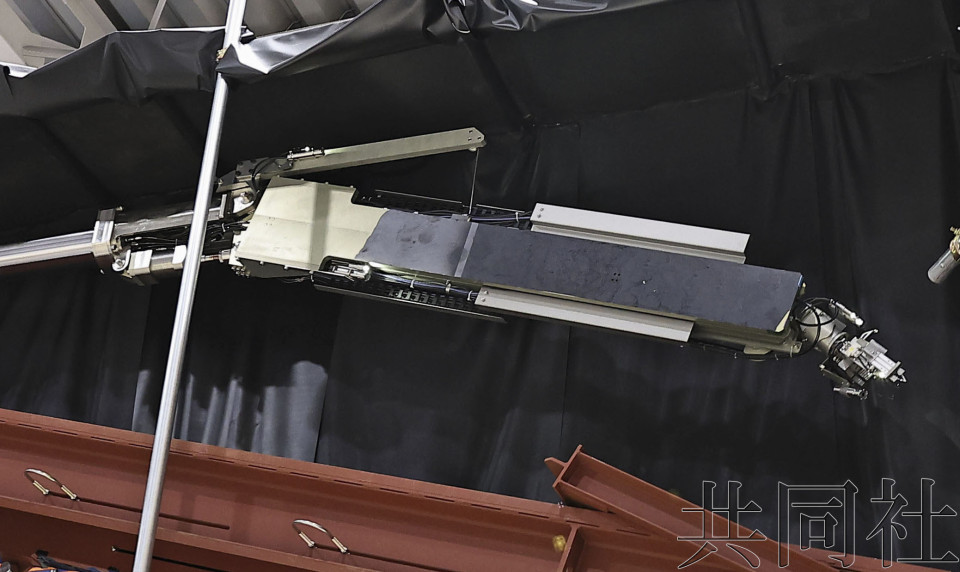

图为用于采集福岛第一核电站2号机组燃料碎片的装置。5月摄于神户市。(共同社)
【共同社9月17日电】东京电力公司17日中断了面向取出福岛第一核电站2号机组熔落核燃料(燃料碎片)的作业。安装在采集装置前端的摄像头无法把影像传送到远程操作室,原定当天进行用爪状器具抓取燃料碎片的作业无法实施。东电正在确认原因,还表示重启作业的时间未定。
这是2011年3月事故后的首次取出燃料碎片作业,是面向反应堆报废的重要工序。8月也因操作失误而中断,问题接连发生导致对东电的信赖减弱不可避免。取出燃料碎片的作业最初计划的是2021年启动,但因更改施工方法等已3次延后。如果此次取出作业本身被延后,就将是第4次延期。
反应堆安全壳内部留有燃料碎片,辐射极强,作业为远程操作,因此摄像头的影像不可或缺。据东电称,采集装置上有4个摄像头,无法传送影像的是前端的2个。东电17日早晨6点左右开始作业,但远程操作室的屏幕上没有影像显示出来。虽然尝试了重启采集装置的电源以及重新连接线缆,但依然未恢复。
根据东电的计划,从反应堆安全壳的贯通部插入最长可延伸至22米的管式装置,使用前端的爪状器具采集燃料碎片。此次被定位为试验性取出,预定从安全壳底部回收3克以下燃料碎片。
试验性取出作业原定8月22日开始,但把采集装置推入安全壳的管子排列顺序有误,一度中断了作业。(完)
